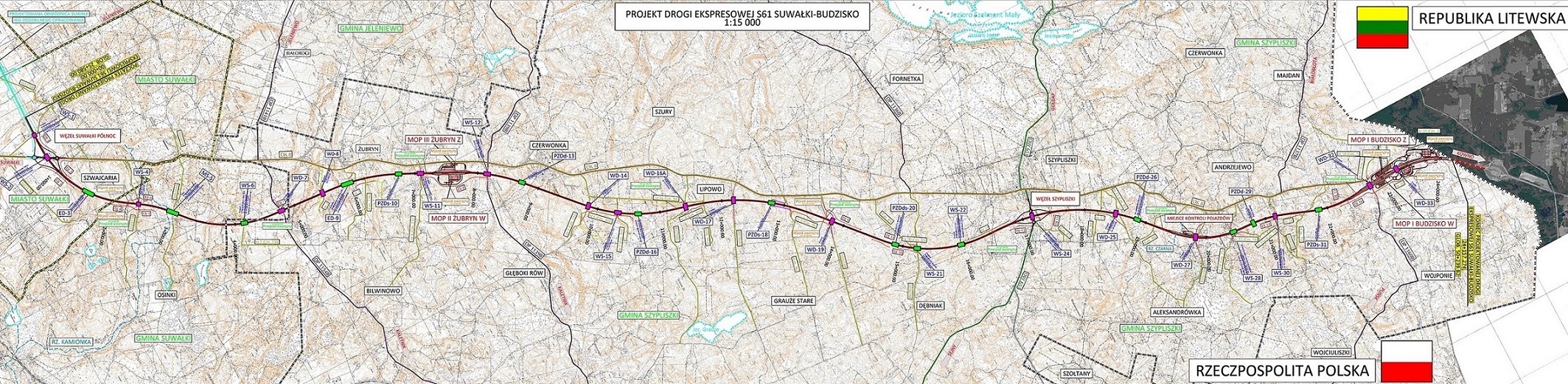

07.08.2019

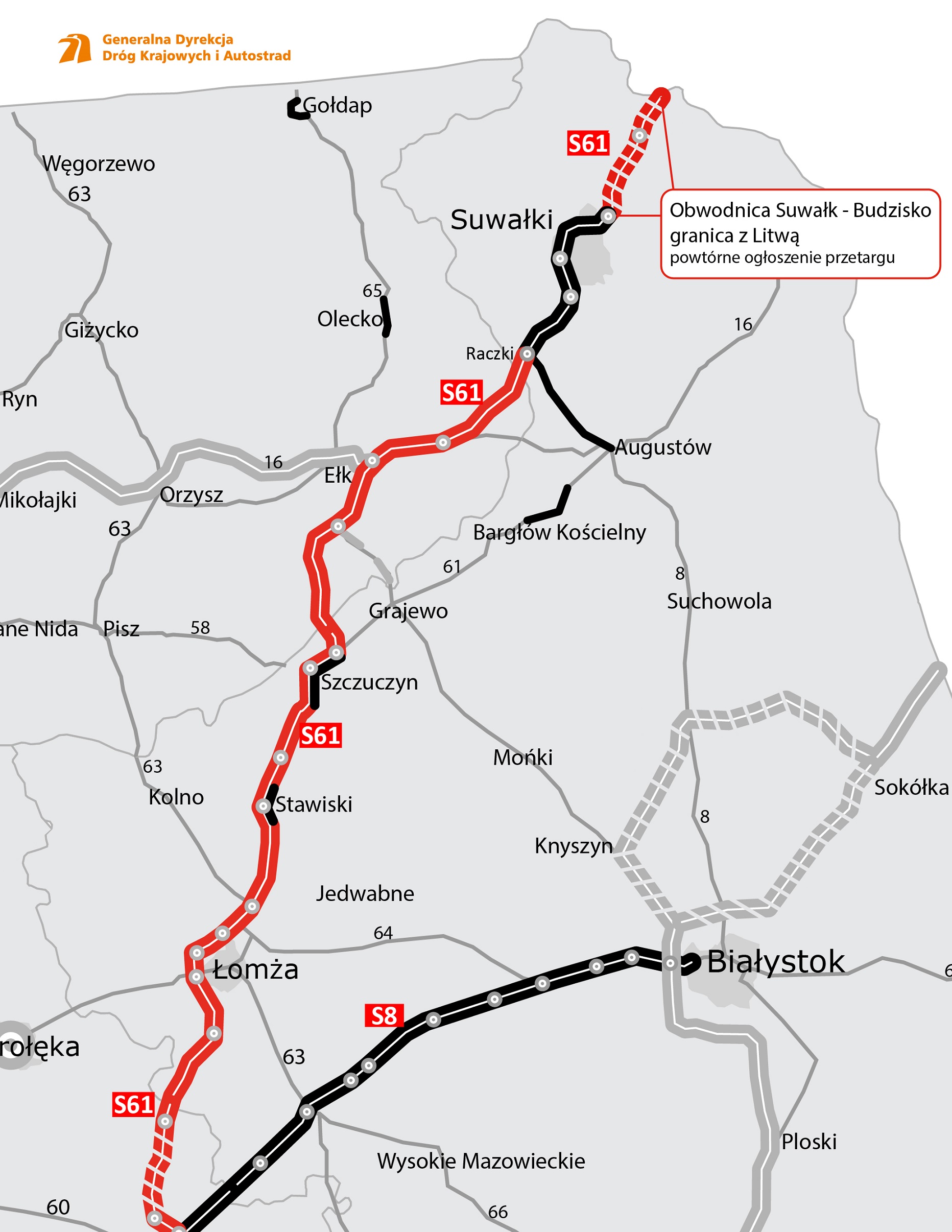

Via Baltica z Suwałk do Budziska – II przetarg. Miała kosztować 605 mln zł, ile będzie teraz?

Niespełna dwa miesiące po odstąpieniu od umowy Generalna Dyrekcja Dróg Krajowych i Autostrad wybiera nowego wykonawcę, który zaprojektuje i wybuduje 24-kilometrowy odcinek S61 od końca obwodnicy Suwałk do Budziska (granica z Litwą). Przetarg ma być rozstrzygnięty do końca roku.

GDDKiA powtarza procedurÄ™, która po raz pierwszy przeprowadziÅ‚a od kwietnia 2016 do kwietnia 2017 roku. Wówczas na przetarg wpÅ‚ynęło 9 ofert. Najdroższa przewyższaÅ‚a najtaÅ„szÄ… aż o  309 mln zÅ‚.

Na ponad 605 mln zÅ‚, czyli 25 mln zÅ‚ za kilometr, wyceniÅ‚o wÅ‚osko-szwajcarskie konsorcjum projekt i budowÄ™ 24-kilometrowego odcinka drogi ekspresowej S61 SuwaÅ‚ki - Budzisko. To wÅ‚aÅ›nie ten podmiot, któremu lideruje firma Impresa Pizzarotti, zÅ‚ożyÅ‚ najtaÅ„szÄ…, spoÅ›ród dziewiÄ™ciu nadesÅ‚anych na przetarg ofert.

Oferty na budowę odcinka Via Baltica Suwałki-Budzisko w 2017 roku złożyli:

Impresa Pizzarotti & C. S.p.A - 605 580 862,90

POLAQUA Sp. z o.o. - 799 001 817,09

STRABAG Sp. z o.o. - 688 733 121,21

Trakcja PRKiI S.A. - 684 258 840,00

ITINERA S.p.A - 835 073 445,00

BUDIMEX S.A. - 731 671 650,00

Metrostav Polska S.A. - 794 659 014,20

ASTALDI S.p.A - 914 040 631,95

PORR Polska Infrastructure S.A. - 643 277 404,80

Na ponad 605 mln zÅ‚, czyli 25 mln zÅ‚ za kilometr, wyceniÅ‚o  projekt i budowÄ™ wÅ‚osko-szwajcarskie konsorcjum, któremu lideruje firma Impresa Pizzarotti. ZwyciÄ™zca przetargu miaÅ‚ zakoÅ„czyć roboty w 2020 r., ale praktycznie ich nie zaczÄ…Å‚. Ceny materiaÅ‚ów i robocizny skoczyÅ‚y tak mocno, że Impresa Pizzarotti, po zainwestowaniu kilkunastu milionów zÅ‚ i odrzuceniu jej wniosku o waloryzacjÄ™ kontraktu, kontynuacjÄ™ przedsiÄ™wziÄ™cia uznaÅ‚a za nieopÅ‚acalnÄ….





Machina ruszyÅ‚a ponownie

GDDKiA w czerwcu rozwiÄ…zaÅ‚a umowÄ™ i zadeklarowaÅ‚a, że w ciÄ…gu kilku miesiÄ™cy ogÅ‚osi nowy przetarg. Tak też siÄ™ staÅ‚o. Oto jej informacja:

Dokumentacja przetargowa trafiła dziś do publikacji w Dzienniku Urzędowym Unii Europejskiej, co oznacza, że postępowanie zostanie wszczęte w najbliższych dniach.

Zadaniem nowego wykonawcy bÄ™dzie dokoÅ„czenie projektowania (optymalizacja), a jeÅ›li zajdzie taka konieczność – również zmiana decyzji o zezwoleniu na realizacjÄ™ inwestycji drogowej (ZRID), wybudowanie drogi ekspresowej wraz z caÅ‚Ä… infrastrukturÄ…, uzyskanie decyzji o pozwoleniu na użytkowanie oraz oddanie do użytku nowej drogi.

Dlaczego doszÅ‚o do powtórzenia przetargu

Inwestycja prowadzona byÅ‚a przez wÅ‚oskÄ… firmÄ™ Impresa Pizzarotti w systemie „Projektuj i Buduj" od poÅ‚owy 2017 r. Dotychczasowy wykonawca opracowaÅ‚ dokumenty potrzebne do uzyskania decyzji ZRID i Wojewoda Podlaski takÄ… decyzjÄ™ wydaÅ‚ 20 maja br.

Jednak mimo upÅ‚ywu czasu, po stronie wykonawcy, nie byÅ‚o wÅ‚aÅ›ciwej mobilizacji w zakresie przygotowania do prowadzenia robót budowlanych - m.in. nie zostaÅ‚y zgÅ‚oszone listy podwykonawców na usÅ‚ugi i roboty. NiedokoÅ„czone zostaÅ‚y też projekty wykonawcze, a przedÅ‚ożony projekt czasowej organizacji ruchu, który powinien umożliwić bezpieczne prowadzenie budowy, nie miaÅ‚ wszystkich wymaganych prawem opinii, w tym m.in. Policji. UpÅ‚yw czasu przewidziany w umowie na realizacjÄ™ caÅ‚ego kontraktu, czyli wykonanie projektu i budowy, siÄ™gaÅ‚ ok. 70%, podczas gdy zaawansowanie finansowe (na koniec maja br.) wynosiÅ‚o zaledwie 2,42%. W tej sytuacji podjÄ™ta zostaÅ‚a odpowiedzialna i uzasadniona decyzja o odstÄ…pieniu od umowy z winy dotychczasowego Wykonawcy.

Terminy

W nowym przetargu, GDDKiA wymaga, aby prace projektowe i roboty wraz z uzyskaniem decyzji o pozwoleniu na użytkowanie zostaÅ‚y ukoÅ„czone w terminie nie dÅ‚uższym niż 26 miesiÄ™cy od daty zawarcia umowy i nie krótszym niż 24 miesiÄ…ce od tej daty.

Do czasu objÄ™tego projektowaniem wlicza siÄ™ okresy zimowe (tj. od 1 grudnia do 31 marca), natomiast nie wlicza siÄ™ ich do etapu robót. Kryterium ceny wynosi 60 proc., kryteria pozacenowe (gwarancja, terminy, kompetencje lub uprawnienia do prowadzenia okreÅ›lonej dziaÅ‚alnoÅ›ci zawodowej itd.) – 40 proc. ZakÅ‚adamy, że przetarg zostanie rozstrzygniÄ™ty do koÅ„ca bieżącego roku.

Strategiczny odcinek

Realizacja drogi ekspresowej S61 jest inwestycjÄ… istotnÄ… nie tylko dla sieci dróg w Polsce, ale ma też znaczenie europejskie – Å‚Ä…czÄ…c siÄ™ z drogÄ™ ekspresowÄ… S8 WrocÅ‚aw – Warszawa – BiaÅ‚ystok, tworzy miÄ™dzynarodowy korytarz transportowy Via Baltica. Docelowo przejmie on ruch tranzytowy pomiÄ™dzy krajami baÅ‚tyckimi i EuropÄ… ZachodniÄ…. To wÅ‚aÅ›nie odcinek S61 SuwaÅ‚ki – Budzisko bezpoÅ›rednio Å‚Ä…czy polskÄ… siec dróg ekspresowych z sieciÄ… dróg paÅ„stw nadbaÅ‚tyckich.

Kalendarium

20 kwietnia 2016 r. - ogÅ‚oszenie o zamówieniu,

28 lipca 2016 r. - skÅ‚adanie wniosków o dopuszczenie do udziaÅ‚u w postÄ™powaniu,

7 listopada 2016 r. - kwalifikacja wykonawców,

30 grudnia 2016 r. - zaproszenie do skÅ‚adania ofert,

24 marca 2017 r. - otwarcie ofert (wpÅ‚ynęło dziewięć),

13 kwietnia 2017 r. - wybór najkorzystniejszej oferty,

6 czerwca 2017 r. - zawarcie umowy,

20 maja 2019 r. – uzyskanie decyzji ZRID,

14 czerwca 2019 r. – odstÄ…pienie od umowy z dotychczasowym WykonawcÄ…,

6 sierpnia 2019 r. – wysÅ‚anie dokumentacji przetargowej do publikacji w Dz.U. UE.

Podstawowe informacje

Długość odcinka: ok. 24 km,

Parametry techniczne: dwie jezdnie po dwa pasy ruchu (nawierzchnia z betonu cementowego),

WÄ™zÅ‚y drogowe: SuwaÅ‚ki PóÅ‚noc i Szypliszki,

Obiekty inżynierskie: 33 szt.

Wkrótce GDDKiA przeprowadzi ponowny przetarg na drugi odcinek S61, pomiÄ™dzy wÄ™zÅ‚ami Podborze – Åšniadowo, na którym rozwiÄ…zaliÅ›my umowÄ™ z wykonawcÄ….
