Kilkumetrowa rzeka Szczeberka blokuje budowę Obwodnicy Augustowa. W Koniecborze, na grząskim terenie obsiadły podpory powstającego tam mostu. Drogowcy twierdzą, że budowie obwodnicy nic grozi i uda się ja otworzyć jeszcze przed wyborami.
- MaÅ‚a rzeczka, ale może narobić zamieszania - tak o Szczeberce, mówiÅ‚ póÅ‚ roku temu jeden z inżynierów pracujÄ…cych przy budowie Obwodnicy Augustowa.
Rzeka ma kilka metrów, ale most nad niÄ… liczy ponad 54 metry. We wsi Koniecbór rzeczka przecina siÄ™ z budowanÄ… ObwodnicÄ… Augustowa.
- Tym razem to nie Rospuda zrobiÅ‚a zamieszanie, a nasza Szczeberka - Å›mieje siÄ™ jeden z mieszkajÄ…cych w sÄ…siedztwie rolników.
Do Å›miechu nie byÅ‚o jednak drogowcom, którzy budujÄ… most na tej rzece.

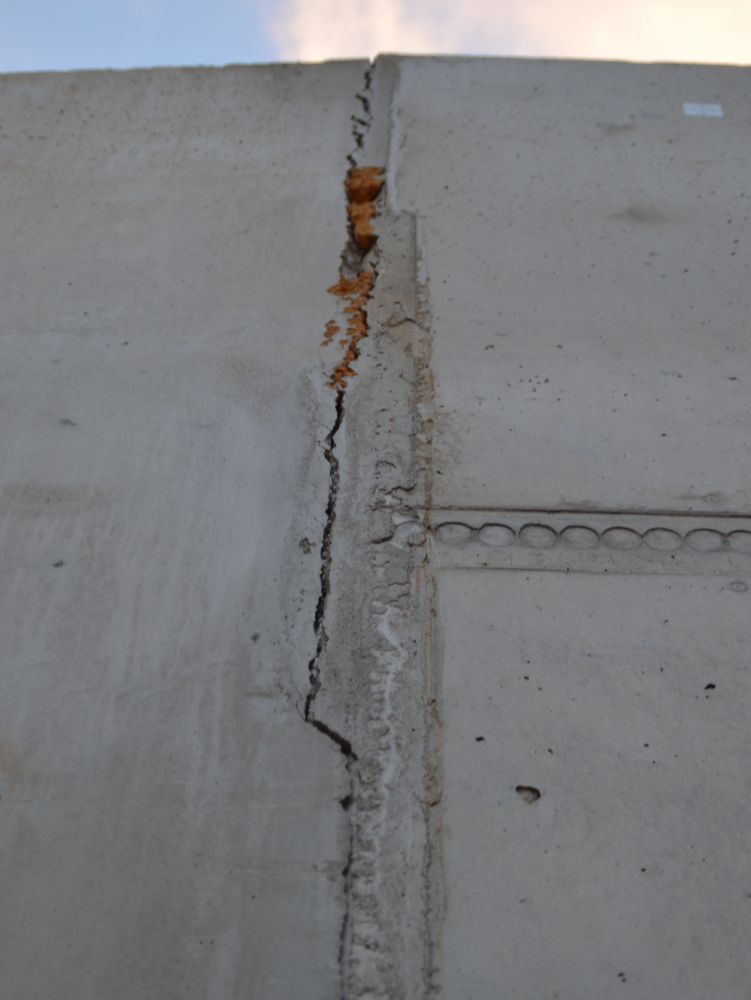

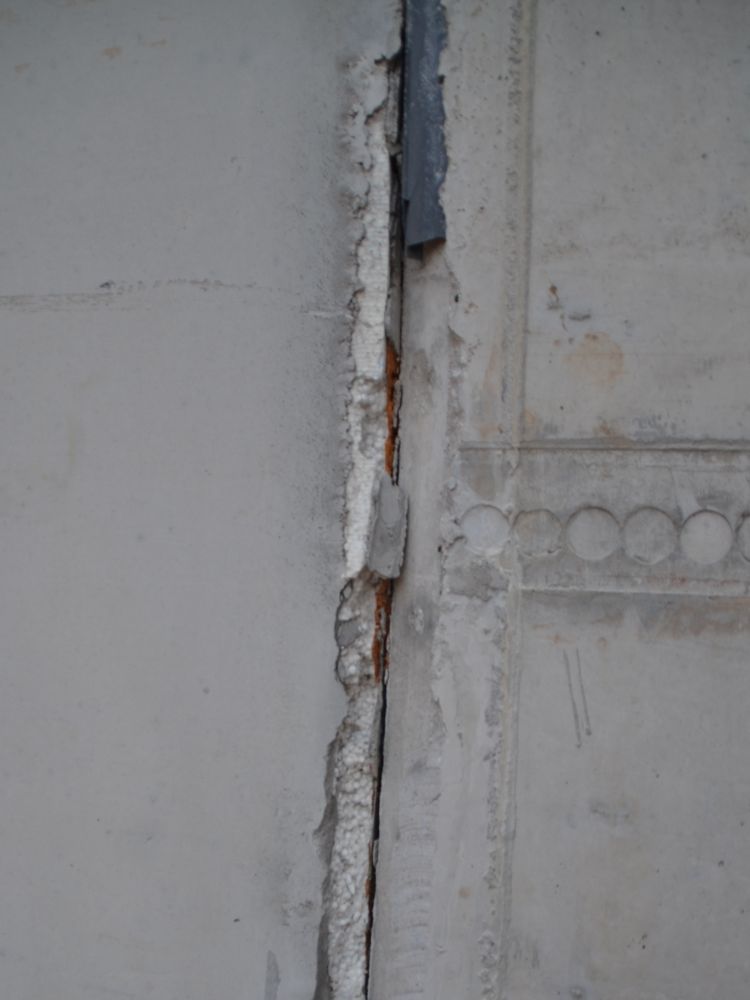

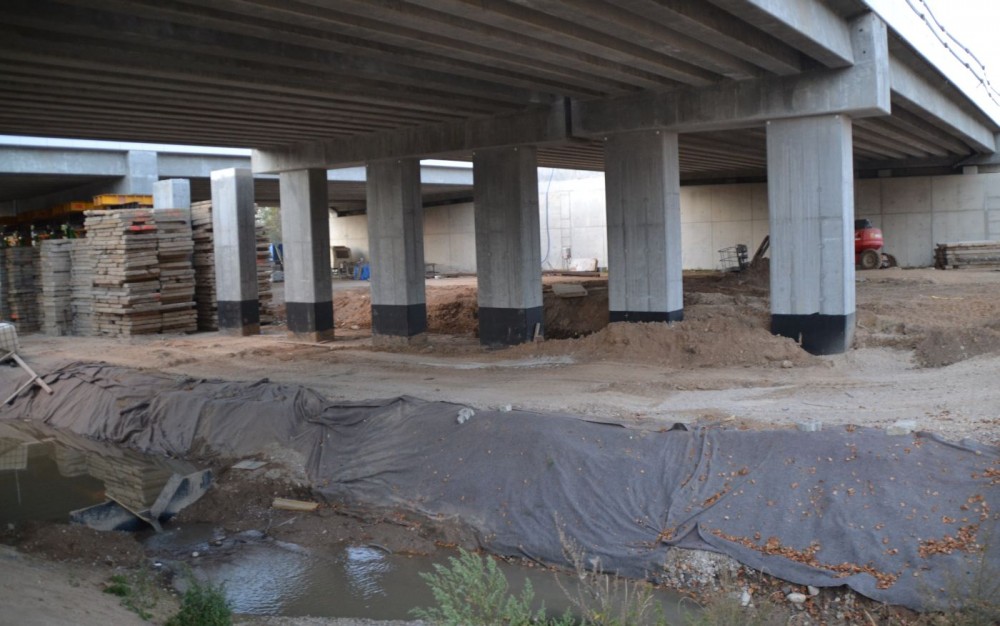

- Na obiekcie doszÅ‚o do niezgodnego z zaÅ‚ożeniami osiadania podpór - tÅ‚umaczy RafaÅ‚ Malinowski. Rzecznik biaÅ‚ostockiego oddziaÅ‚u Generalnej Dyrekcji Dróg Krajowych uspokaja też, że różnica miÄ™dzy planami, a rzeczywistoÅ›ciÄ… to tylko kilka milimetrów.

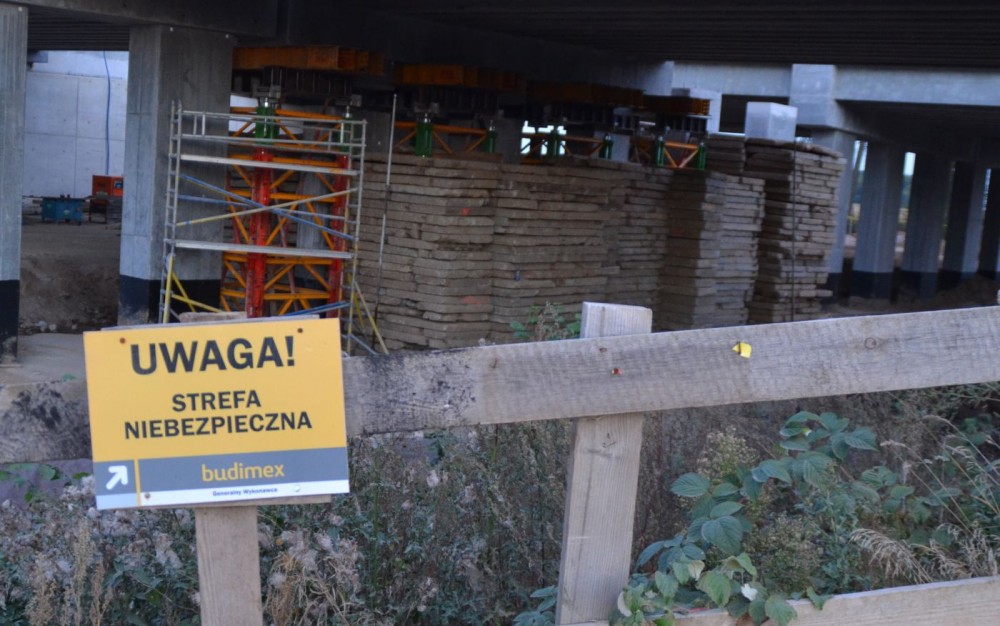

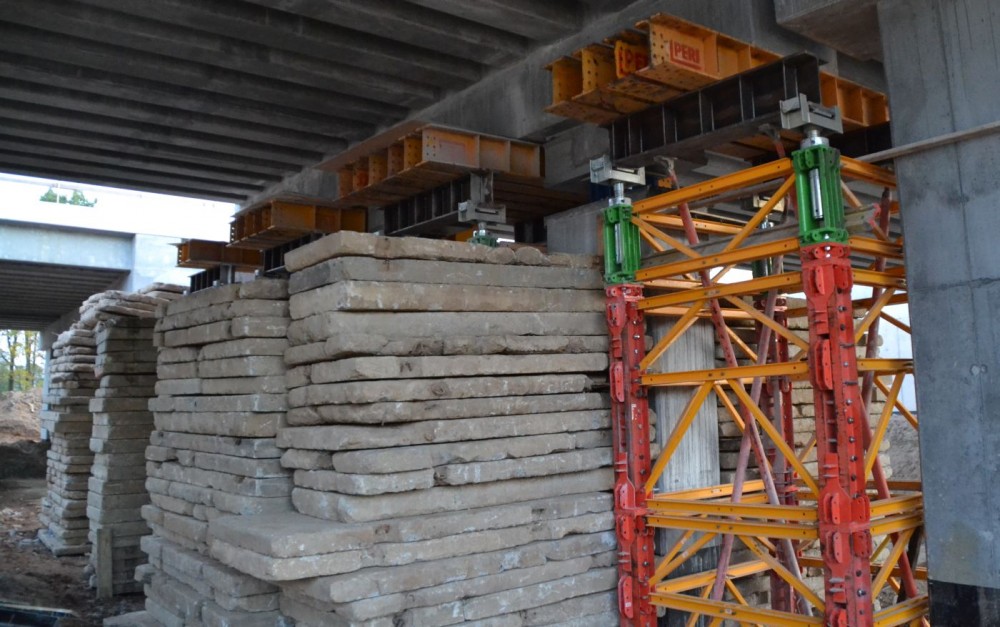

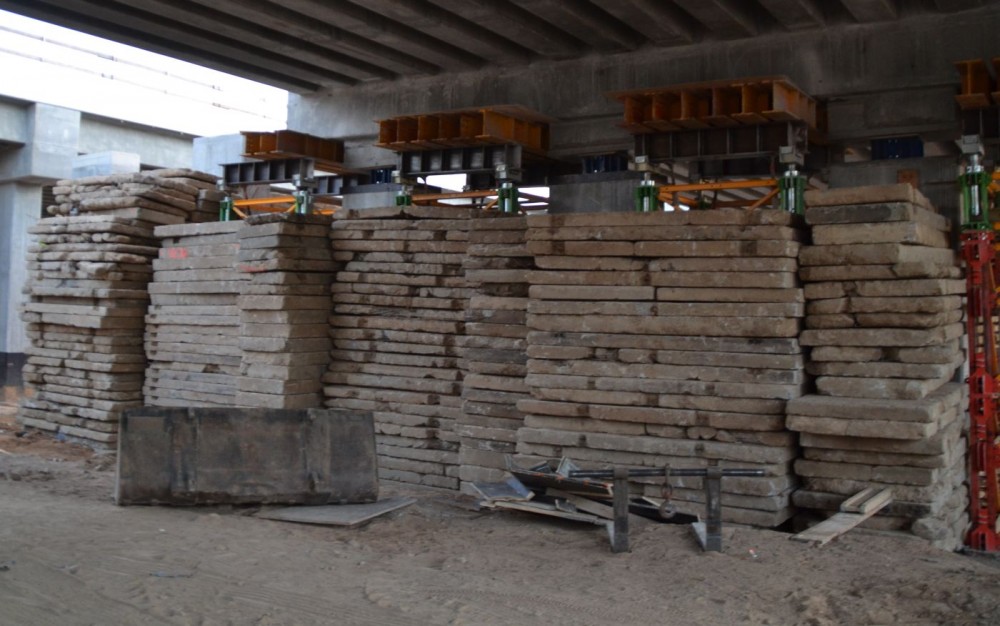

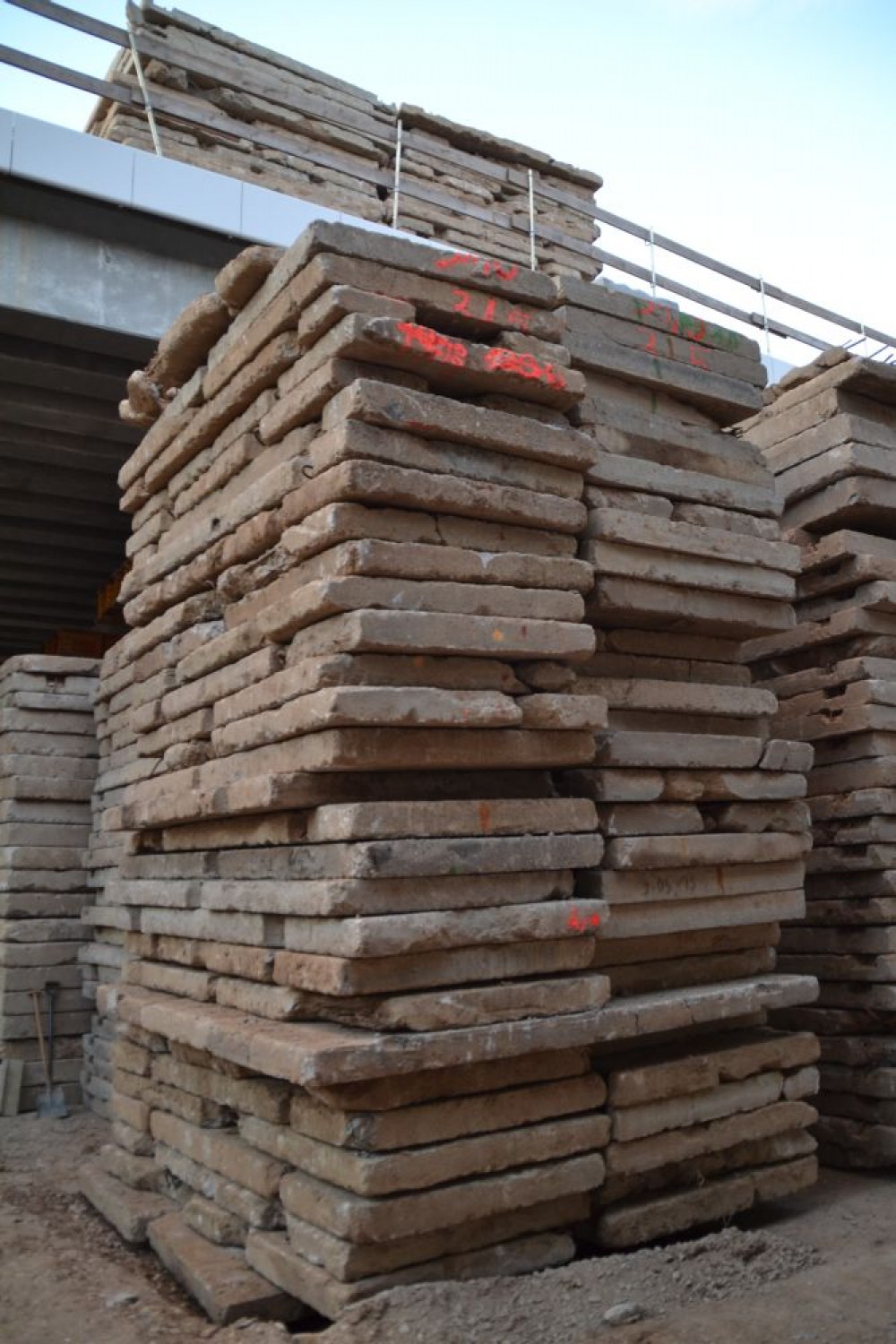

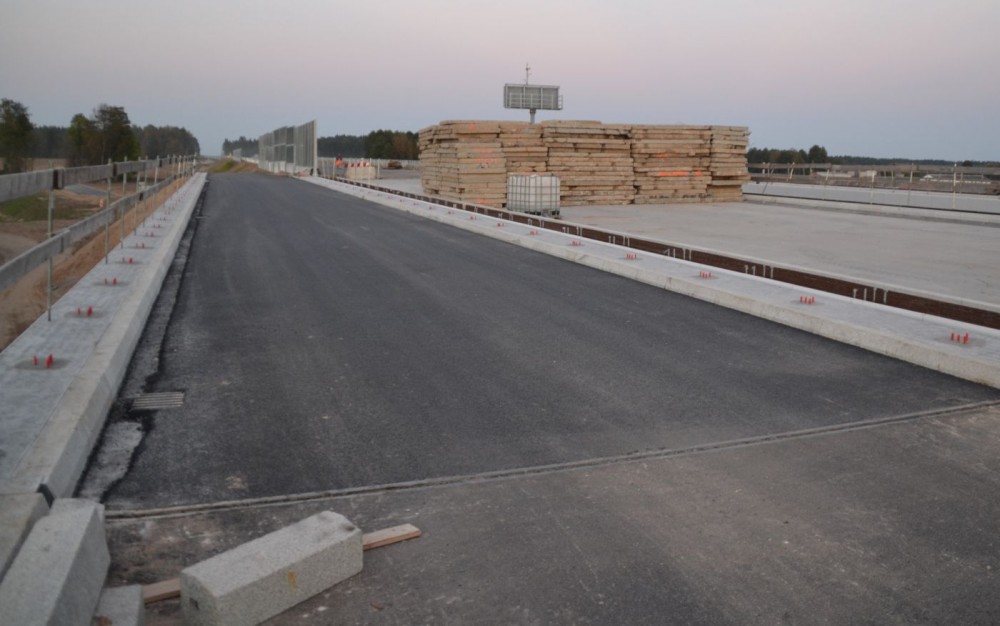

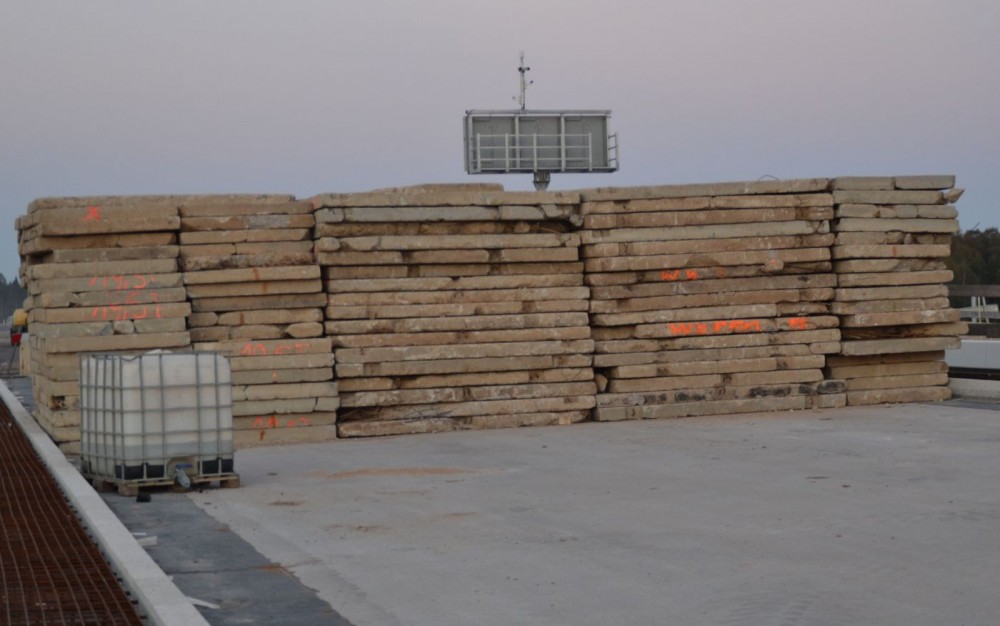

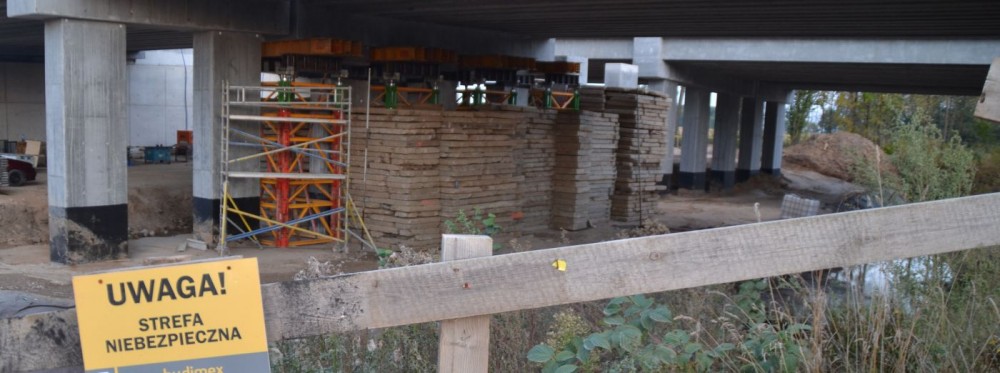

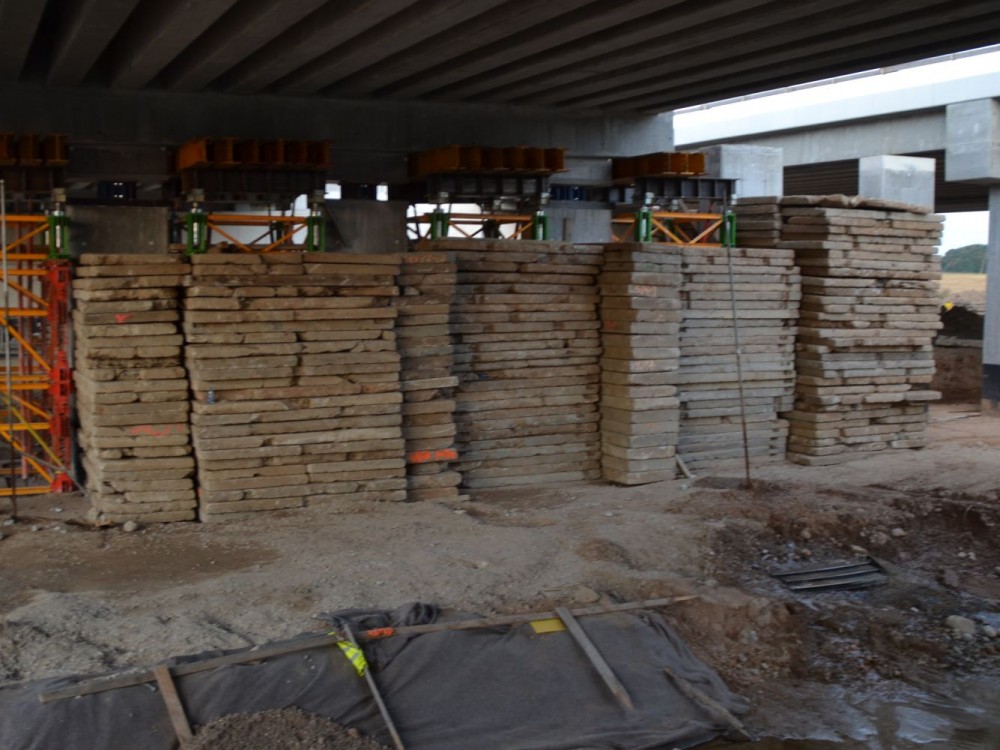

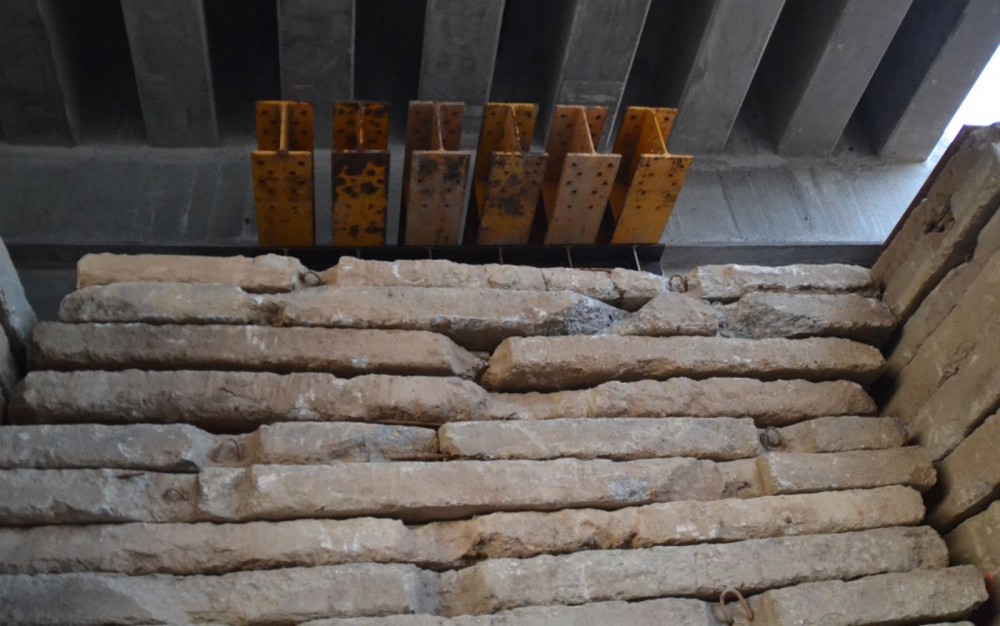

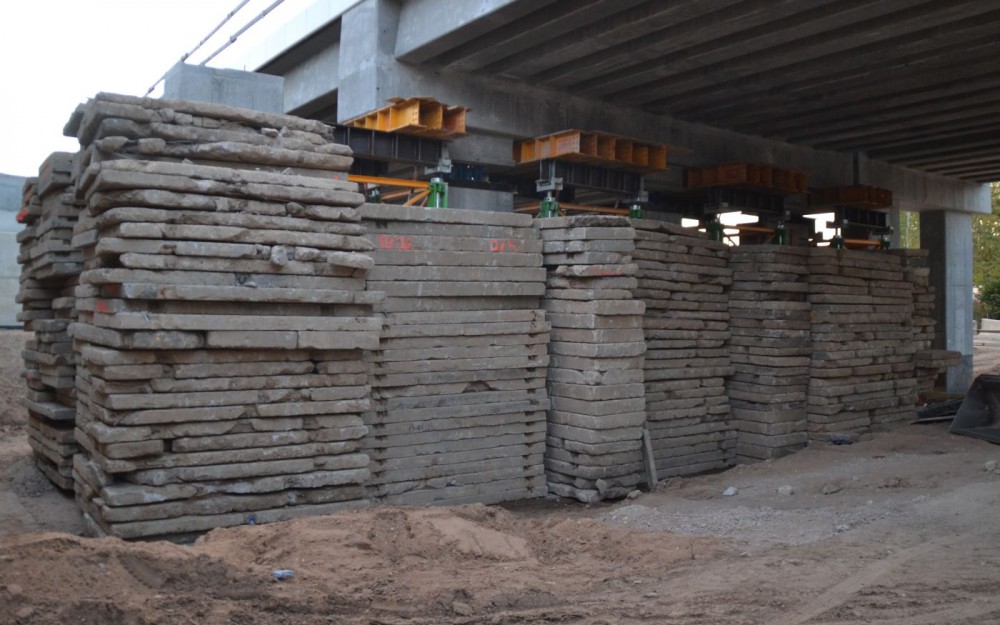

NaprawÄ™ mostu rozpoczÄ™to od sprawdzenia noÅ›noÅ›ci podÅ‚oża. Do tego sÅ‚użą betonowe pÅ‚yty, którymi dociążano fundamenty konstrukcji. Wkrótce budowlaÅ„cy rozpocznÄ… kolejny etap prac. Obejmie on podniesienie pÅ‚yty na której znajduje siÄ™ jezdnia oraz oparcie jej na Å‚ożyskach na podpory mostu.

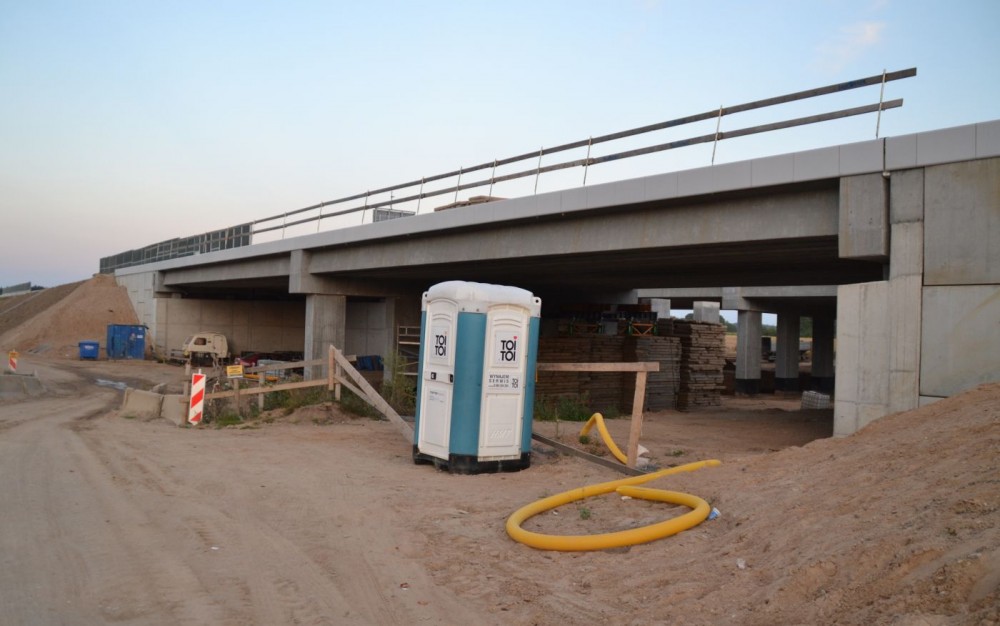

Rzecznik Malinowski uspokaja, że choć most na Szczeberce skÅ‚ada siÄ™ z czterech obiektów. To tylko w przypadku jeden z jego elementów pojawiÅ‚y siÄ™ problemy. Niemal ukoÅ„czone sÄ… za to dwie drogi serwisowe oraz prawa gÅ‚ówna jezdnia.
- Obecnie nie widzimy żadnego zagrożenia ani dla bezpieczeństwa konstrukcji, ani dla dotrzymania terminu zakończenia kontraktu - zapewnia Rafał Malinowski.
Prace zakończone mają zostać 25 października. A uroczyste przecięcie wstęgi i oddanie do użytkowania zaplanowano na pierwsza połowę listopada 2014. Czyli tuż przed wyborami samorządowymi.
(mkapu)
